32000平米園區,施工報價從4000多萬到5000多萬都有,甚至有人報到了7000多萬?
同樣一份圖紙,為啥報價能差這么多?

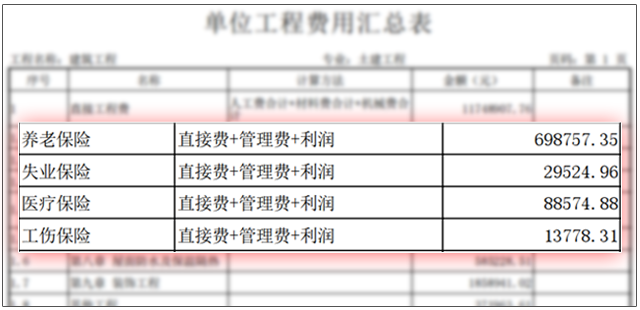

報價高的肯定是管理型的總包單位,這種一般是國企施工單位,他們的模式是總包單位>勞務大包>班組。掙的是精細化管理的費用,而且報價是按照定額報價,比如工人的養老,醫療保險都有,但是實際工人拿不到,但是報價必須這樣。
另一種就是施工型的總包單位,由總包單位直接管理班組沒有中間商賺差價,并且報價是按照工程量清單做市場報價,掙的就是一個干活的費用。
如果我有5000萬資金,不用他們墊資,總包價格必須控制在和我自己組織分包干差不多,怎么操作 ?

那就請第三方出一份統一的工程量清單,讓所有施工單位在統一的基礎上報價,這樣每一個單項的費用都清清楚楚。
這樣,互相比價,哪一項價格高往低了調!,價格低的裝沒看見。這樣總價就控制下來了 ,完美!
再出一個每一項的市場底價,這樣各單位的底牌你都一清二楚。
